為順利實現布拖換流站交流系統投運,2月25日,布拖(建昌)±800千伏換流站項目監理部組織開展交流系統投運前階段監理初檢活動。
上午九點,項目監理部組織召開初檢前啟動會,總監與施工單位做初檢前交底,參會人員對驗收依據及內容要求、進場驗收內容、質量抽檢方式及標準等達成一致意見。劉總強調,驗收檢查注意安全,現場登高、帶電操作等特種作業由專業人員進行操作;第二規范驗收,現場涉及驗收部位要嚴格對比規程規范、設計圖紙,提出的每條問題都有理有據;第三現場施工單位要有人員對接,設備具體到個人。第四項目部員工發現問題要及時記錄,驗收結束后及時匯總。

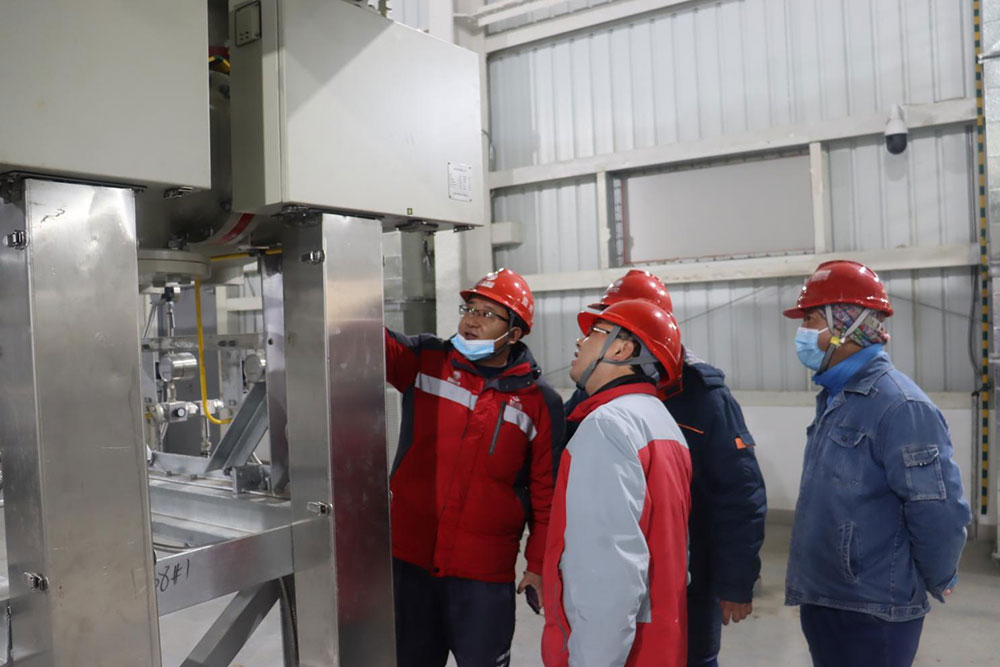

上午十點,監理部人員前往施工現場交流區域驗收檢查,按照專業分為土建、電氣兩組,嚴格按照標準規程規范及圖紙進行驗收,發現問題及時記錄并留存問題照片。
截止到2月28日,為期四天的監理初檢活動圓滿完成,檢出需整改問題494條,全部以檢查問題通知單的形式下發給各施工單位,并要求各施工單位按時閉環整改。
此次監理初檢活動,為布拖換流站交流投運奠定了良好基礎。項目監理部將繼續用專業贏得信賴,用服務創造價值,為布拖換流站順利投運貢獻誠信力量。
